直埋式蓄電池安裝手冊

感謝選擇中伏的產品,中伏的蓄電池防水直埋箱采用優質 PVC、PPS 板制成,具有強度高、防腐性 能優異,外觀光澤度強,美觀大方的特點。保溫層采用聚氨酯發泡而成,具有良好保溫性能,吸水性差 等特點。 本說明書因具體工程項目要求的不同,產品結構、外觀、附件會有所調整,請以實物為準。

一、產品說明

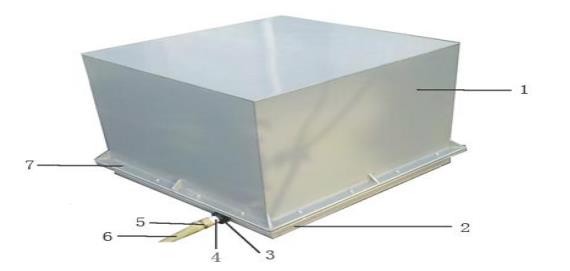

1.1 箱體結構說明

1、箱體(PVC)

2、底座(PVC)

3、密封接頭(尼龍)

4、連接管(PP)

5、扎箍(不銹鋼)

6、導線管(牛筋)

7、緊固螺絲(鍍鋅)

1.2 輔件說明

二、安裝過程

2.1 準備工作 安裝蓄電池前,挖好基坑,建議基坑四周尺寸比蓄電池箱四周尺寸大于 40-50cm,便于蓄電池箱安裝, 具體尺寸可以根據蓄電池箱實際尺寸及現場施工條件調整。 在立桿基礎內預埋進線直徑為 100mmPVC 走線管,走線管中間采用弧形接頭。

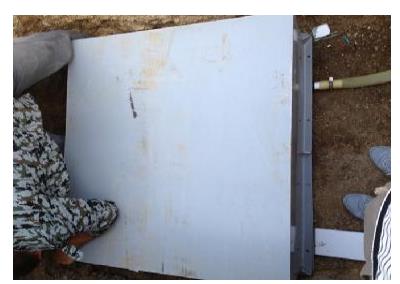

2.2 安裝底座 將箱體的底座平放在蓄電池基坑內(如下圖)

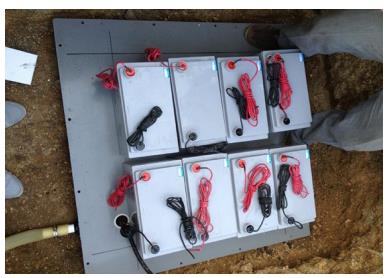

2.4 擺放電池并接線 將蓄電池按照設計要求在底座上依次擺放,并連接好相關線纜(如下圖)

3、蓋上箱體 扣上箱體,并擰緊螺絲或加裝密封膠泥。(如下圖)

4、回填所需土壤 填土,安裝完成



中伏能源科技(上海)有限公司 項目部
